Proyecto de agua y saneamiento sustentable del Ayto. de Taxco de Alarcón.
En colaboración:
R1. Planes estratégicos de agua y saneamiento.
Fecha de realización: Agosto 2021 a Enero 2022.
Comunidades impactadas:

A1.1 Actualización de información:

·Actualización de información. Esta actividad consistió en la planificación y diseño de la estrategia del cómo y dónde íbamos a obtener la información de los 5 sectores definidos previamente en la tabla de indicadores.
·Se planificó la visita a cada una de las comunidades y se prepararon los instrumentos para recolectar la información directamente de campo, con apoyo de usuarios, representantes locales y representantes del ayuntamiento.
Esta información una vez recopilada se sistematiza para poder integrar los informes clasificados en cada uno de los sectores de intervención.

-Huajojutla (El Azul). -La Quebradora.
-Acamixtla. -El Cedrito.
-Tehuilotepec. -San Juan de Dios.
-El Boliche. -Juliantla.
-Xochula. -Hueymatla.
-San Sebastián.

Fecha de realización: Abril - Mayo, 2022.
Comunidades impactadas:

A1.2 Procesos de planeación participativa:

·Se realizó la consulta de las estrategias planteadas por los especialistas, tanto con las autoridades del municipio y representantes de las comunidades.

-Huajojutla (El Azul). -La Quebradora.
-Acamixtla. -El Cedrito.
-Tehuilotepec. -San Juan de Dios.
-El Boliche. -Juliantla.
-Xochula. -Hueymatla.
-San Sebastián.
Fecha de realización: Abril - Mayo, 2022.
Comunidades impactadas:

A1.3 Planes estratégicos de 11 comunidades

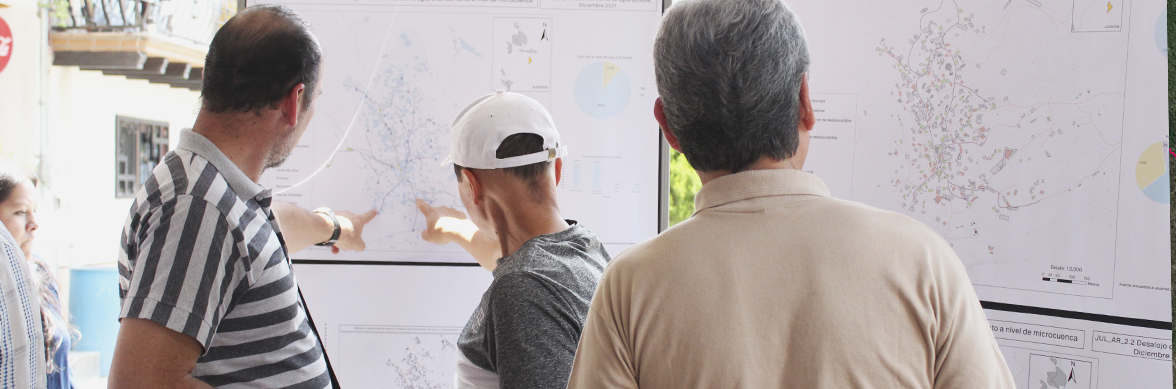

·Se desarrollaron las estrategias por comunidad en base a su condición descrita en la línea base, para cada uno de los 5 sectores.

-Huajojutla (El Azul). -La Quebradora.
-Acamixtla. -El Cedrito.
-Tehuilotepec. -San Juan de Dios.
-El Boliche. -Juliantla.
-Xochula. -Hueymatla.
-San Sebastián.
Fecha de realización: Abril - Mayo, 2022.
Comunidades impactadas:
A1.4 Planes ejecutivos: ·Se avanzó en la integración y validación de 32 proyectos ejecutivos con la CONAGUA, agrupados en 6 proyectos integrales.
-Huajojutla (El Azul). -La Quebradora.
-Acamixtla. -El Cedrito.
-Tehuilotepec. -San Juan de Dios.
-El Boliche. -Juliantla.
-Xochula. -Hueymatla.
-San Sebastián.
R2. Construcción de infraestructura.
Fecha de realización: Agosto 2021 - Abril 2022.
Comunidades impactadas:

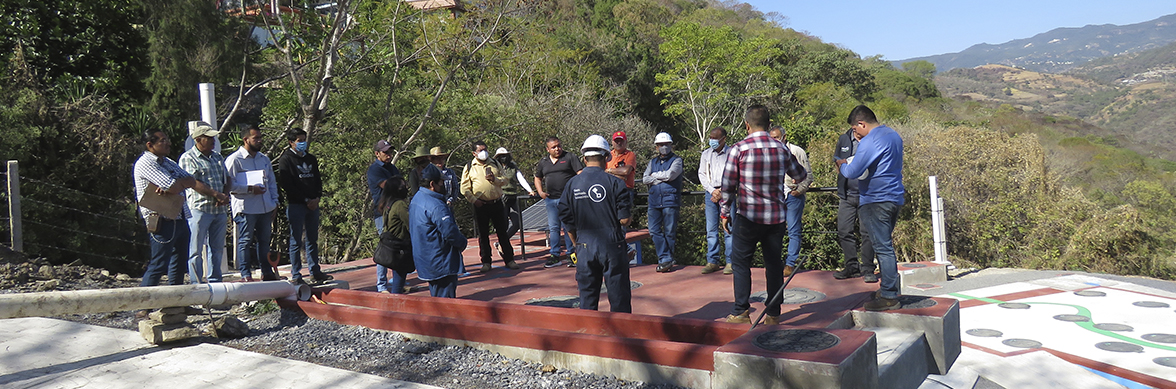

A2.3 Capacitación con todos los actores involucrados: ·Todos los involucrados hasta la fecha, han sido capacitados para el cumplimiento de sus tareas, así como en el enfoque que el proyecto presenta.
-Huajojutla (El Azul). -La Quebradora.
-Acamixtla. -El Cedrito.
-Tehuilotepec. -San Juan de Dios.
-El Boliche. -Juliantla.
-Xochula. -Hueymatla.
-San Sebastián.
Fecha de realización: Septiembre, 2021.
Comunidades impactadas:

A2.5 Implementación de sistemas de captación SCALL: ·Se gestionan ante la empresa Rotoplas la donación de materiales roto moldeables para la implementación de los proyectos ya diseñados.
-Huajojutla (El Azul). -La Quebradora.
-Acamixtla. -El Cedrito.
-Tehuilotepec. -San Juan de Dios.
-El Boliche. -Juliantla.
-Xochula. -Hueymatla.
-San Sebastián.
Fecha de realización: Agosto 2021-Abril 2022.
Comunidades impactadas:

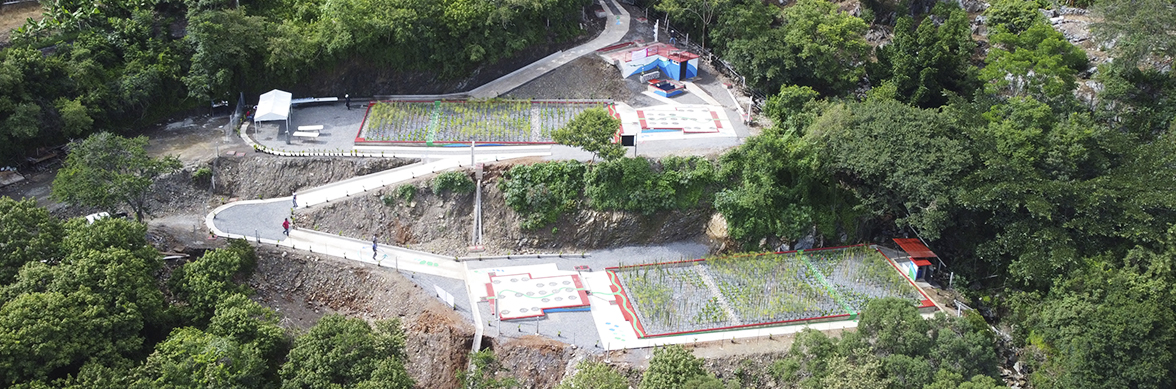

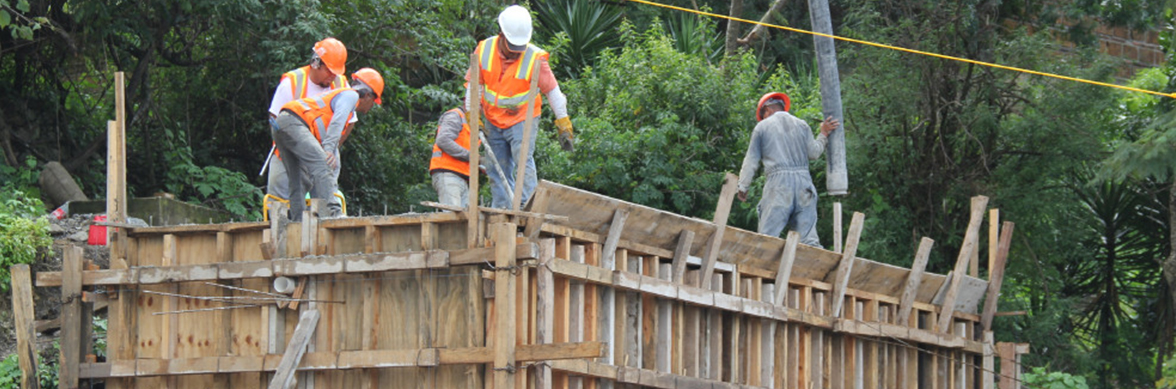

A2.6 Implementación de plantas de tratamiento DEWATS: ·Se comienza con la construcción de la primer planta con capacidad de 60 m3/día, que dará servicio a 800 habitantes de una comunidad.
-Juliantla.
R3. Comité de operación y mantenimiento CASMIC.
Fecha de realización: Enero - Abril 2022.
Comunidades impactadas:
A3.1 Desarrollo de modelo de Cogestión de servicios de A&S a nivel de microcuenca: ·Se ha comenzado el estudio de casos de éxito en otras regiones, para elaborar el modelo de gestión que este proyecto requiere.
-Huajojutla (El Azul). -La Quebradora.
-Acamixtla. -El Cedrito.
-Tehuilotepec. -San Juan de Dios.
-El Boliche. -Juliantla.
-Xochula. -Hueymatla.
-San Sebastián.
Fecha de realización: Marzo - Abril, 2022.
Comunidades impactadas:
A3.2 Establecimiento de Comité de Agua y Saneamiento de la Microcuenca (CASMIC). Del río San Juan: ·Se renueva el comité de Hueymatla, para comenzar con las pruebas de modelo e instrumentos que el CASMIC necesitará.
-Huajojutla (El Azul). -La Quebradora.
-Acamixtla. -El Cedrito.
-Tehuilotepec. -San Juan de Dios.
-El Boliche. -Juliantla.
-Xochula. -Hueymatla.
-San Sebastián.
Fecha de realización: Abril 2022
Comunidades impactadas:
A3.3 Establecimiento de los procedimientos del CASMIC del río San Juan: ·El comité de Hueymatla se renueva incluyendo instrumentos para su operación, mismos que retomará el CASMIC al instaurarse.
·Hueymatla.

Fecha de realización: Abril 2022.
Comunidades impactadas:
A3.5 Entrenamiento a los operarios de los diversos sistemas de A&S: ·El comité de Hueymatla recibe capacitación práctica en él cumplimiento de sus funciones para el cuidado y operación de sus sistemas de A&S.
·Hueymatla.

R5. Difusión del proyecto.
Fecha de realización: Septiembre - Abril 2022.
Comunidades impactadas:
A5.1 Establecimiento de página web para el proyecto MiAgua-SaMic: ·Se contrata dominio y hospedaje, para comenzar con el diseño de la página web, concebida para ser un instrumento de comunicación del proyecto. Se trabaja en los últimos detalles de su lanzamiento.
-Huajojutla (El Azul). -La Quebradora.
-Acamixtla. -El Cedrito.
-Tehuilotepec. -San Juan de Dios.
-El Boliche. -Juliantla.
-Xochula. -Hueymatla.
-San Sebastián.
R6. Monitoreo y evaluación.
Fecha de realización: Agosto - Diciembre, 2021:
Comunidades:

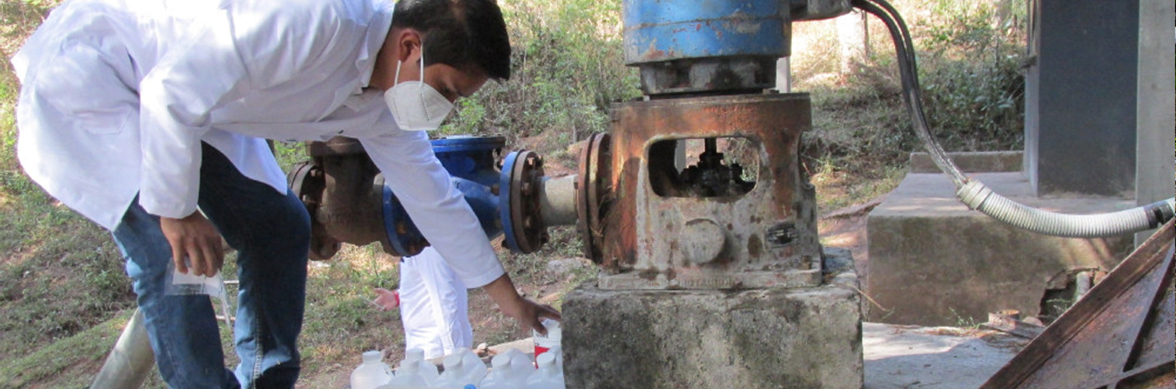

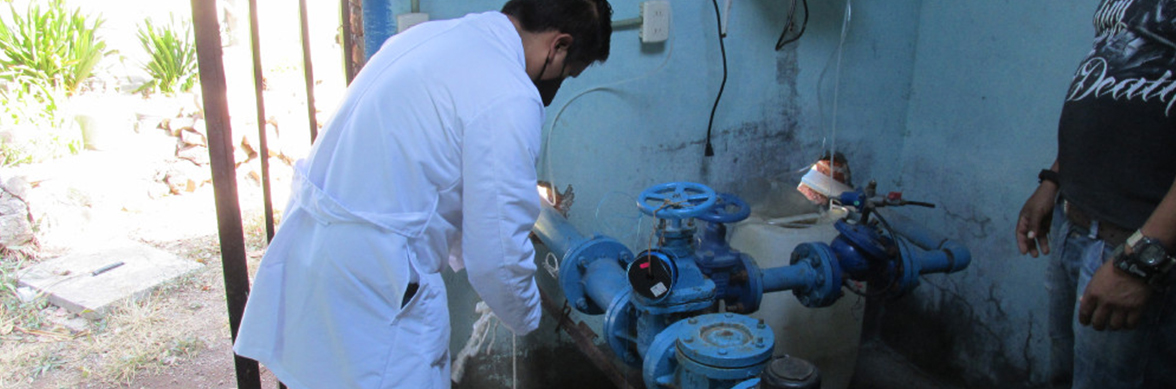

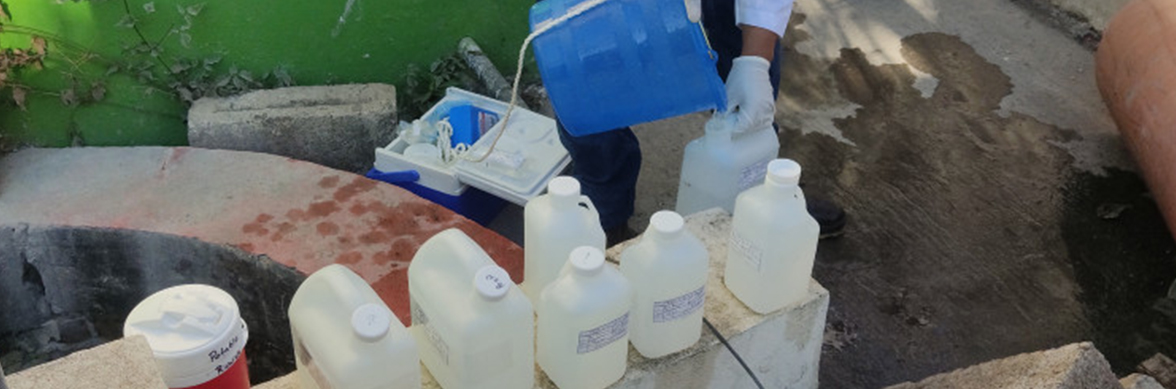

A6.1 Definición de los parámetros de control de calidad del agua, del servicio y de la contaminación de aguas superficiales: ·Se trabajó en la construcción de una tabla de indicadores de calidad del servicio susceptibles a medición incluyendo los parámetros a medir de la calidad del agua, principal indicador de avances del proyecto. Se utilizarán para evaluar el proyecto durante la vida de este.
-Huajojutla (El Azul). -La Quebradora.
-Acamixtla. -El Cedrito.
-Tehuilotepec. -San Juan de Dios.
-El Boliche. -Juliantla.
-Xochula. -Hueymatla.
-San Sebastián.
Fecha de realización: Agosto 2021 a Enero 2022.
Comunidades impactadas:

A6.4 Efectuar un ciclo de monitoreo y evaluación anual.

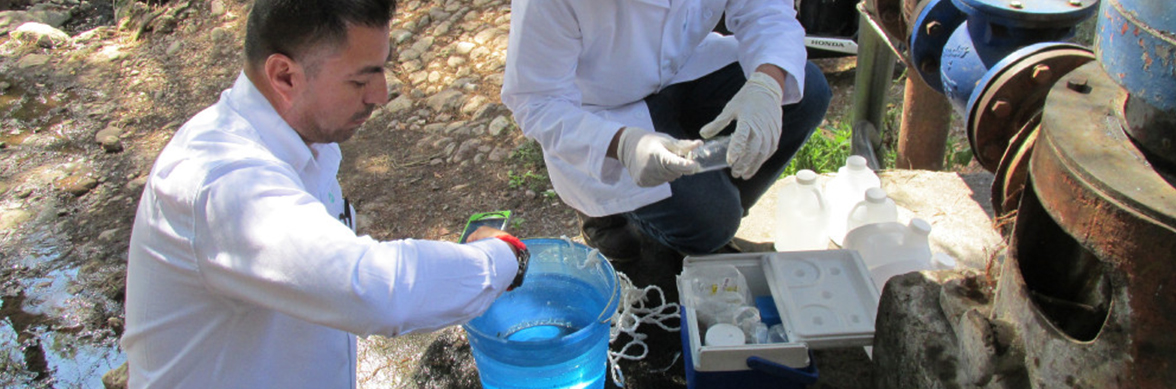

·Se ejecuta el primer muestreo a 8 puntos, 4 de agua residual y 4 de provisión de agua, que sirva como medio de control y seguimiento para el proyecto.

-Huajojutla (El Azul). -La Quebradora.
-Acamixtla. -El Cedrito.
-Tehuilotepec. -San Juan de Dios.
-El Boliche. -Juliantla.
-Xochula. -Hueymatla.
-San Sebastián.

Síguenos:
